2026

Martie 2026

Turnăm placa de beton peste ultimul nivel la corpul din prim-plan, aducând structura de rezistență la cota finală. Lucrăm intens la zidăria din cărămidă pe etajele inferioare, imediat ce structura ne permite, pentru a închide rapid perimetrul apartamentelor. Executăm armăturile și cofrajele pentru zidul de sprijin masiv de la baza clădirii. Am terminat fațadele exterioare la blocurile din planul secund (C21 și C22) și am trecut la etapa următoare. Ne concentrăm acum pe finisajele interioare și pe montajul instalațiilor în blocurile deja ridicate.
2025

Noiembrie 2025

Progresele cheie includ finalizarea radierului la C27 și turnarea plăcii peste etaj la C20. Ne concentrăm pe amenajările interioare la C21, iar la C22 lucrările de interior sunt în faza finală. Șantierul menține ritmul stabilit.
2025

Septembrie 2025

ETAPA III:
Bloc C12: La Blocul C12, lucrările s-au încheiat, iar apartamentele sunt în curs de predare către proprietari.
Etapa IV:
Bloc C15: Tencuielile interioare au fost finalizate, iar în prezent se execută lucrările de finisaje. Procesul de gletuire este complet pe demisol, parter, etajele 1 și 2, iar în acest moment echipele lucrează la etajul 3. Montajul gresiei și faianței este realizat în aproximativ 45% dintre apartamente. Lucrările la fațada exterioară se află în stadiul de finisare, urmând a fi complet încheiate în perioada următoare.
Bloc C16: Blocul C16 a avansat atât la interior, cât și la exterior. La fațadă au fost aplicate ambele mâini de masă de șpaclu, iar în perioada următoare se va face amorsarea și aplicarea stratului decorativ final. La interior, pereții de pe demisol, parter și etajele 1 și 2 au fost finisați și urmează aplicarea vopselei lavabile. Montajul gresiei și faianței este realizat în proporție de aproximativ 80%.
Bloc C17: Structura și zidăria interioară sunt complet finalizate, inclusiv instalațiile electrice și termice. Tencuiala este realizată la demisol și se lucrează în prezent la parter și etajul 1. Șapa este turnată până la etajul 2 inclusiv, iar în perioada următoare se va interveni la ultimul etaj.
Etapa V:
Bloc C20: La Blocul C20, lucrările de săpătură au fost finalizate, iar execuția piloților este în desfășurare. Din totalul de 71 de piloți prevăzuți în proiect, 58 au fost deja realizați, iar 13 urmează să fie forați și turnați în perioada imediat următoare.
Bloc C21: La Blocul C21 au fost finalizate toate lucrările de infrastructură: au fost forați și turnați toți piloții, a fost turnat radierul general și au fost executați pereții de diafragmă ai primului nivel. Adăpostul pentru protecție civilă, situat la subsolul 2, este finalizat. În acest moment, se lucrează la armarea plăcii peste subsolul 1, care va găzdui zona de parcări.
Bloc C22: La Blocul C22, structura a fost finalizată, iar zidăria este în curs de execuție la etajul 1. Urmează realizarea compartimentărilor interioare și pregătirea pentru instalațiile electrice, sanitare și termice.

2025

Mai 2025

Luna aceasta am finalizat asfaltarea străzilor aferente blocurilor finalizate din cadrul etapei III și am pregătit terenul pentru următoare stradă. Infrastructura rutieră din zonă este acum complet funcțională, oferind acces facil și confort sporit viitorilor locatari.
2025

Martie 2025

ETAPA III:
Bloc C11: Lucrările la Blocul C11 s-au încheiat, iar apartamentele au fost predate proprietarilor.
Bloc C12: Lucrările la Blocul C12 se apropie de final, iar echipele sunt în plin proces de execuție a ultimelor finisaje. Liftul a fost deja instalat, iar gresia de pe casa scării este aproape complet montată. În apartamente, montajul gresiei este aproape finalizat, parchetul este montat în proporție de 85%, iar obiectele sanitare sunt instalate în aproximativ 75% dintre băi. Ușile interioare au fost montate în proporție de 60%, iar centralele termice sunt instalate până la etajul 3 inclusiv.

ETAPA IV:
Bloc C15: Lucrările la blocul C15 avansează conform graficului. Instalațiile electrice, sanitare și termice au fost realizate în totalitate. Ulterior, s-a turnat șapa pe toate nivelurile. În prezent, se lucrează la tencuieli, acestea fiind în curs de execuție la etajul 2, iar lucrările de gletuire au început în zonele deja pregătite. De asemenea, fațada exterioară a fost complet placată cu polistiren grafitat.
Bloc C16: La Blocul C16, a fost demarată aplicarea celei de-a doua mâini de finisaj la parter. Lucrările de termoizolație au avansat, fațada fiind placată integral cu polistiren grafitat, iar prima mână de șpaclu a fost aplicată. Totodată, s-a realizat carotarea pereților pentru instalarea centralelor termice.
Bloc C17: Blocul C17 este format din două tronsoane, iar lucrările avansează în ritm susținut. Pe un tronson se lucrează la placa peste etajul 2, iar pe celălalt la placa peste etajul 3. Zidăria demisolului a fost finalizată pentru ambele tronsoane, iar în prezent se execută zidăria parterului.

ETAPA V:
Bloc C22: La Blocul C22 au fost finalizate lucrările de infrastructură, care au inclus forarea și turnarea piloților, precum și execuția radierului general. În prezent, se lucrează la cofrarea și turnarea pereților de diafragmă și a plăcii peste subsol.
Bloc C21: La Blocul C21 se execută lucrările de săpătură necesare pregătirii terenului pentru etapa de forare și execuție a piloților, etapă premergătoare realizării infrastructurii construcției.

2024

Noiembrie 2024

Etapa III:
Se află în plină construcție, cu fundațiile și structura blocurilor în creștere treptată.
Blocul C11: se lucrează la ultimele finisaje, fiind finalizat în proporție de aproximativ 95% (Gresie și faianță: 100%, Parchet: 90%, Obiecte sanitare: 90%).
Blocul C12: se lucrează la finisajele interioare.
Clădirea C13: se lucrează la compartimentările interioare.

Etapa IV:
La construcția blocului C15 se progresează constant în ce privește realizarea structurii de rezistență. Echipa noastră lucrează la turnarea plăcii de beton armat peste etajul 2.
La blocul C16 au fost finalizate compartimentările din cărămidă și se execută finisajele interioare cu tencuială și glet.
În blocul C17 s-a efectuat săpătura fundației, s-au forat și turnat piloții, s-a turnat stratul de egalizare și se lucrează la radierul general pe Tronson 1.

2024

August 2024

Etapa III:
Se află în plină construcție, cu fundațiile și structura blocurilor în creștere treptată.
Blocul C11: se lucrează la ultimele finisaje, fiind finalizat în proporție de aproximativ 95% (Gresie și faianță: 100%, Parchet: 90%, Obiecte sanitare: 90%).
Blocul C12: se lucrează la finisajele interioare.
Clădirea C13: se lucrează la compartimentările interioare.

Etapa IV:
La construcția blocului C15 se progresează constant în ce privește realizarea structurii de rezistență. Echipa noastră lucrează la turnarea plăcii de beton armat peste etajul 2.
La blocul C16 au fost finalizate compartimentările din cărămidă și se execută finisajele interioare cu tencuială și glet.
În blocul C17 s-a efectuat săpătura fundației, s-au forat și turnat piloții, s-a turnat stratul de egalizare și se lucrează la radierul general pe Tronson 1.

2024

Mai 2024

Etapa III:
Blocul C11: se lucrează la finisajele finale, fiind finalizat în proporție de aproximativ 85%.
•⁠ ⁠Gresie și faianță: 100%
•⁠ ⁠Parchet: 80%
•⁠ ⁠Obiecte sanitare 80%
Blocul C12: am terminat finisajele de glet, urmând să începem montarea gresiei.
Blocul C13: am finalizat partea de structură a clădirii comerciale. Lucrările la compartimentările interioare au avansat rapid, ajungând până la etajul 2.

Etapa IV:
Bloc C15: S-a efectuat săpătura fundației, s-au forat și turnat piloții și s-a turnat stratul de egalizare în vederea lucrării la fier-betonul radierului general.
Bloc C16: S-a turnat placa peste demisol, stâlpii și placa peste parter și stâlpii de la etajul 1. Urmează cofrarea plăcii peste etajul 1.

2024

Ianuarie 2024

În cadrul celei de-a doua etape a proiectului, am finalizat cu succes construcția clădirilor C9 și C10. În prezent, ne pregătim de primirea noilor proprietari care se vor muta în aceste unități.

În cea de-a treia etapă, ne concentrăm pe lucrările de finisaje interioare pentru blocurile C11 și C12 și vom continua lucrările de fațadă după ce vom avea condiții meteo favorabile. Am făcut progrese și la clădirea de spații comerciale (C13) unde am turnat al treilea rând de stâlpi.

În etapa a patra, am finalizat lucrările de infrastructură (săpături, piloți forați, radier general) pentru blocul C16. În momentul de față se lucrează la armarea stâlpilor de la demisol în vederea turnării.  Acest pas marchează o etapă importantă în dezvoltarea continuă a complexului nostru rezidențial.

2023

Octombrie 2023

In etapa 2 am finalizat caile de acces si betonarea acestora. Tot in etapa 2 am finalizat lucrarile de finisaje si urmeaza sa predam apartamentele proprietarilor.

In etapa 3 am terminat lucrarile pentru structura la blocurile C11-C12. Tot in etapa 3 lucram si pe partea de interior la montarea gresiei si a faiantei.

La cladirea cu spatii comerciale am turnat primul nivel al cladirii si al doilea rand de stalpi, urmeaza sa turnam al doilea nivel

Am terminat de ridicat parcarea etajata din punct de vedere al structurii

2023

Iulie 2023

Am asfaltat străzile și aleile din jurul complexului rezidențial pentru a asigura un spațiu de locuit curat, plăcut, eficient și util.

2023

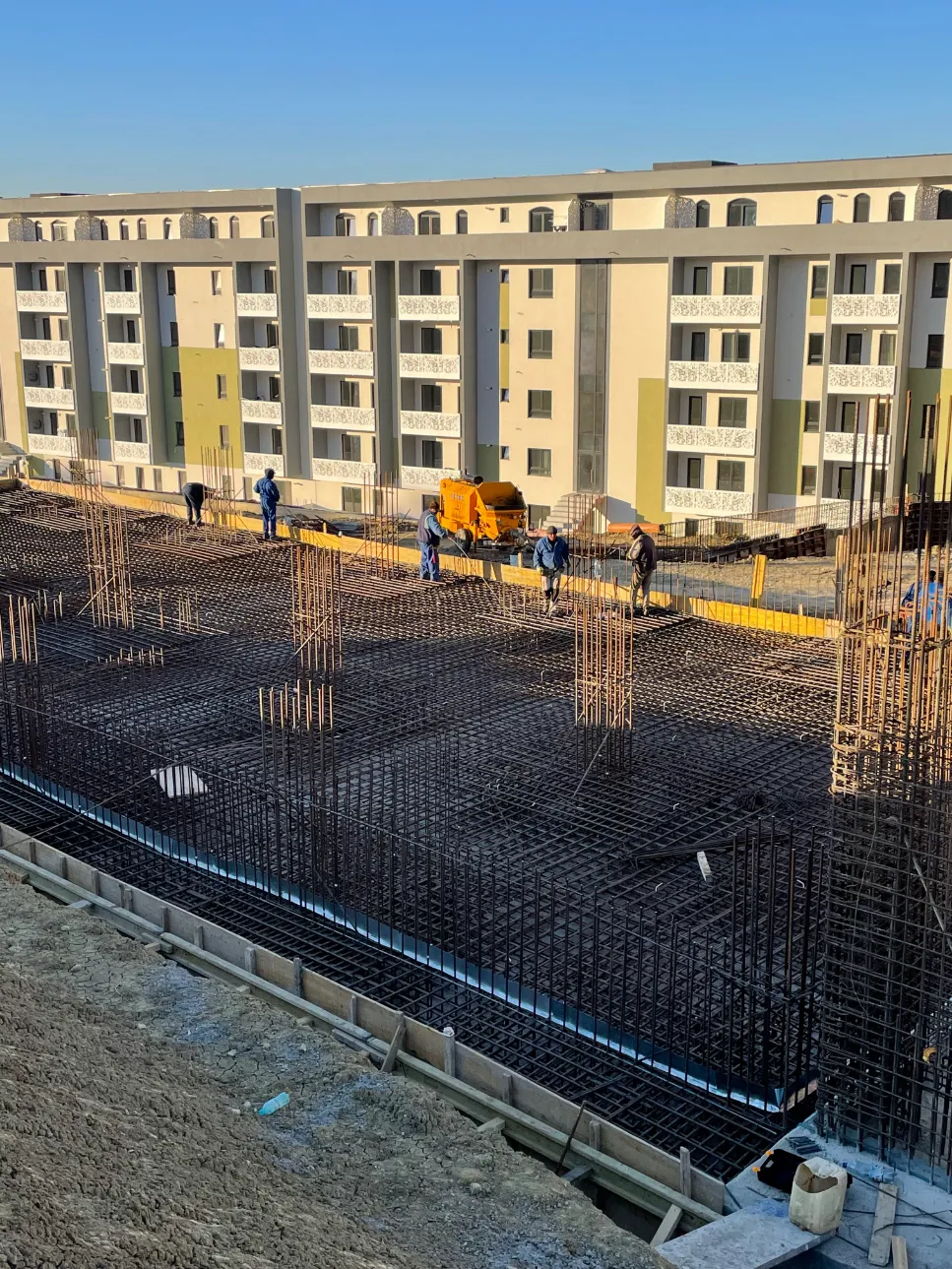

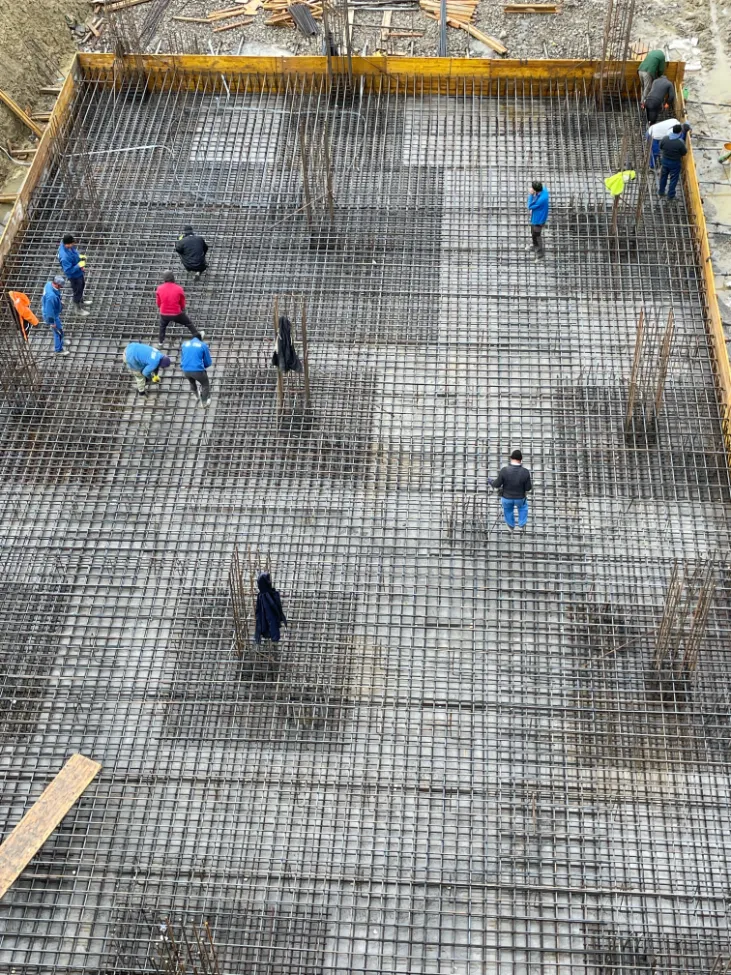

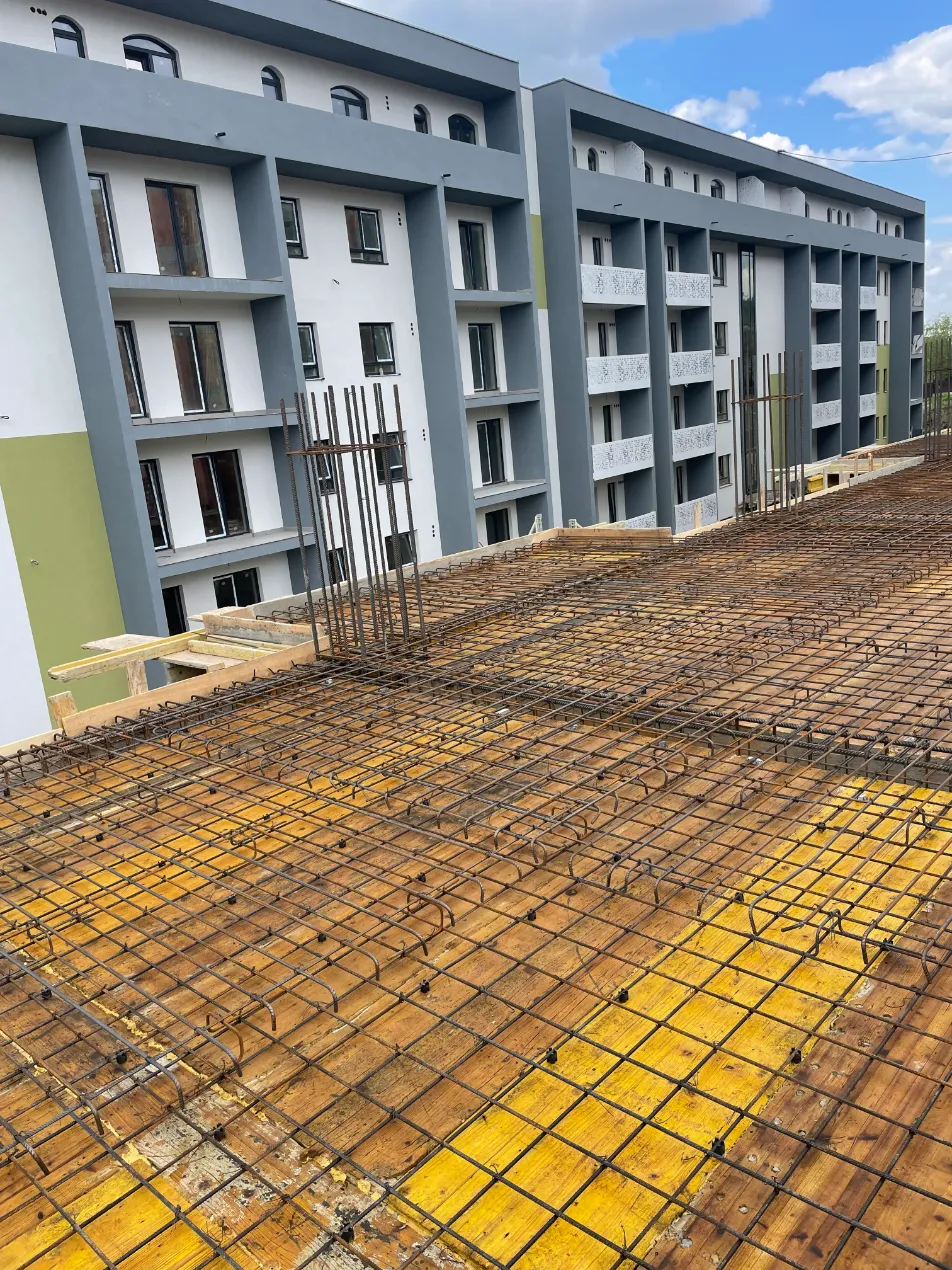

Etapa 2/6 este 93% finalizată.

Primele apartamente disponibile la vânzare. Calitatea vieții în cadrul Contemporan Homes este dată și de frumusețea finisajelor interioare din fiecare locuință. În anul 2023 finalizăm fiecare mic detaliu care va contribui la a face dintr-un apartament Contemporan Homes casa perfectă pentru cineva. Poate chiar pentru tine.
2022

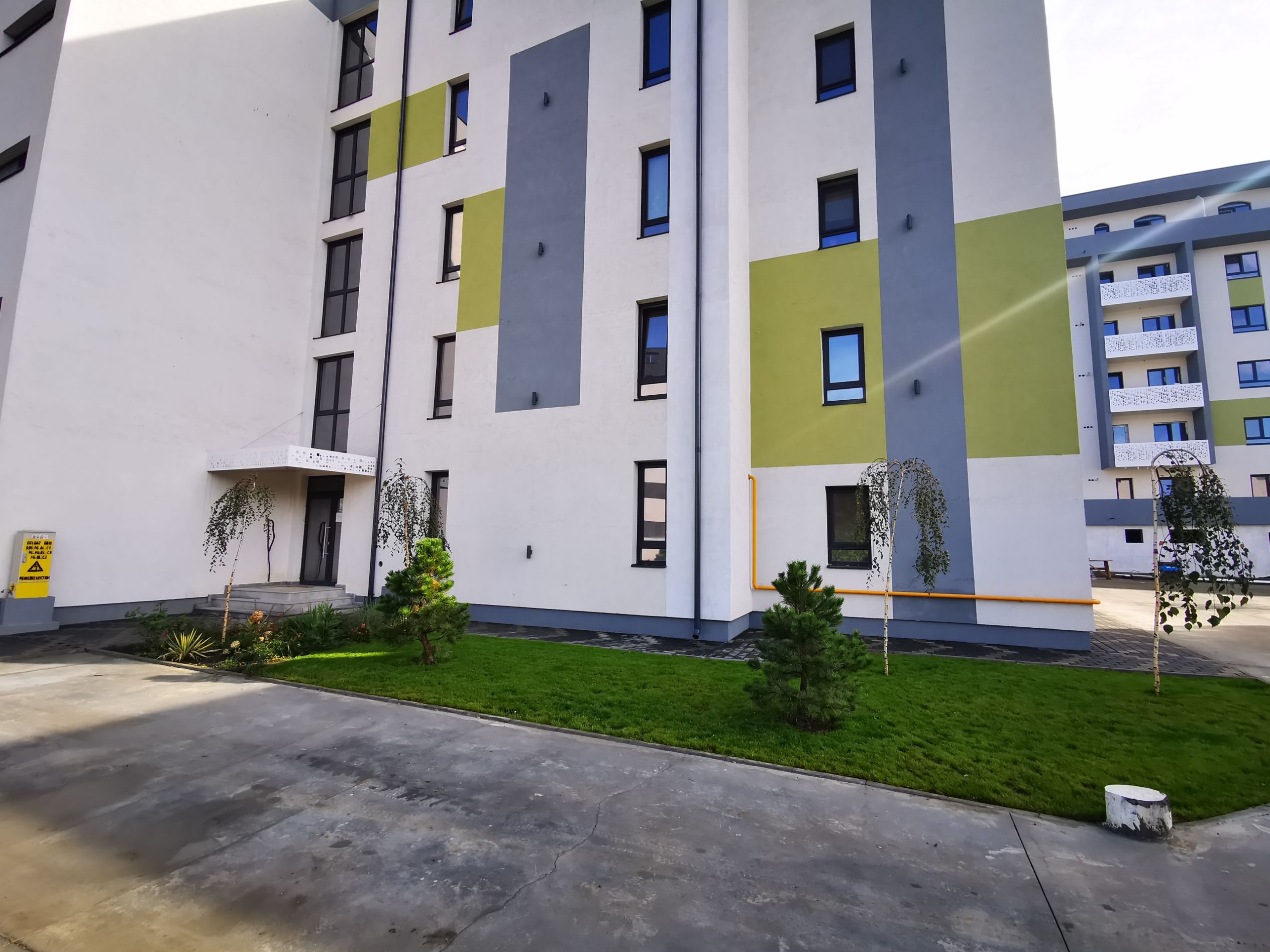

Exterior creativ și modern.

O structură solidă merită o fațadă impresionantă, așa că am optat pentru un stil minimalist modern de design exterior pentru a completa aspectul clădirilor. În această fază a proiectului am instalat tâmplăria PVC VEKA Softline 76 și am dat viață prin culoare și spații verzi întregului complex.

2021

Cărămidă cu cărămidă, am urmărit siguranța.

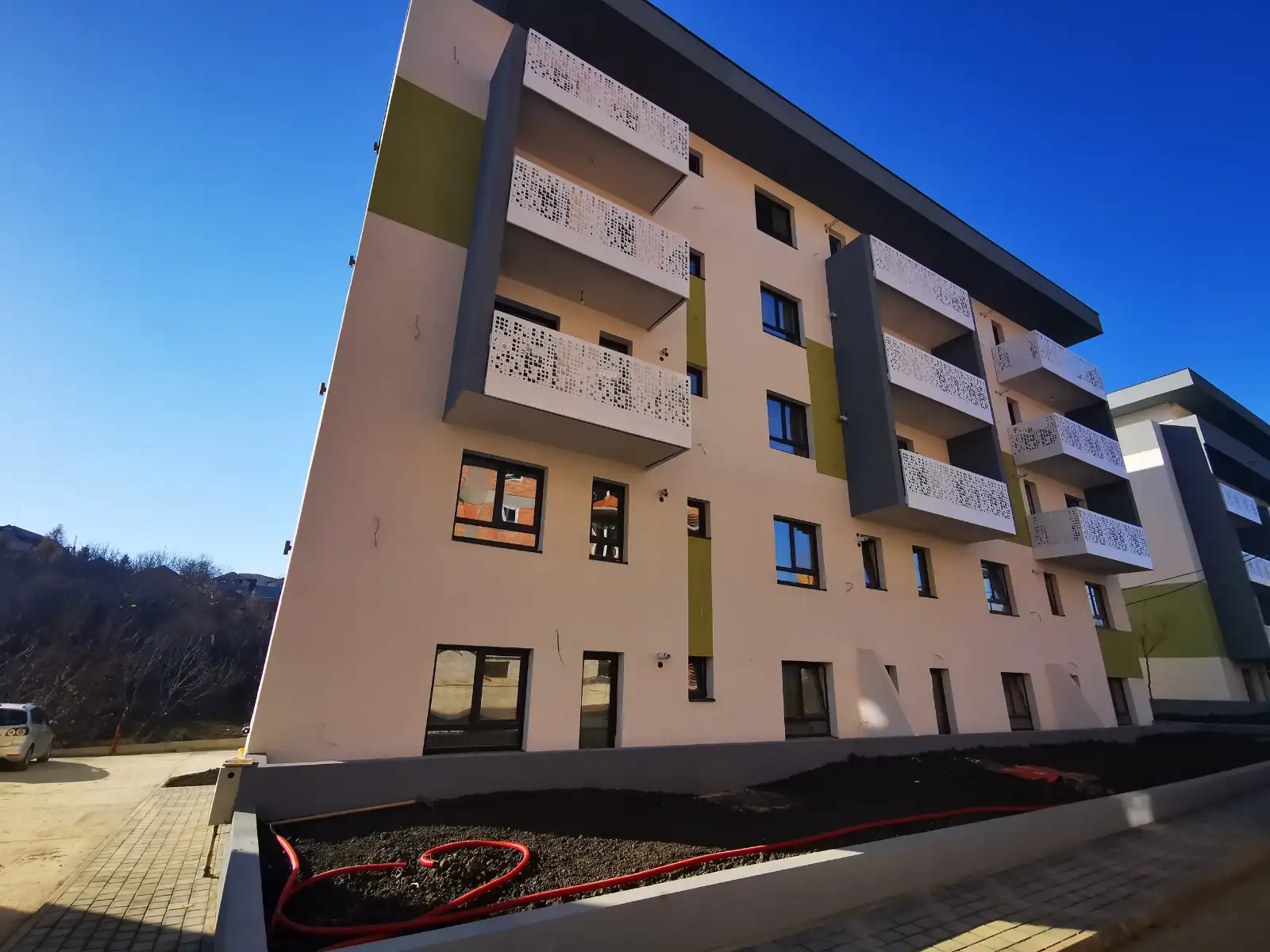

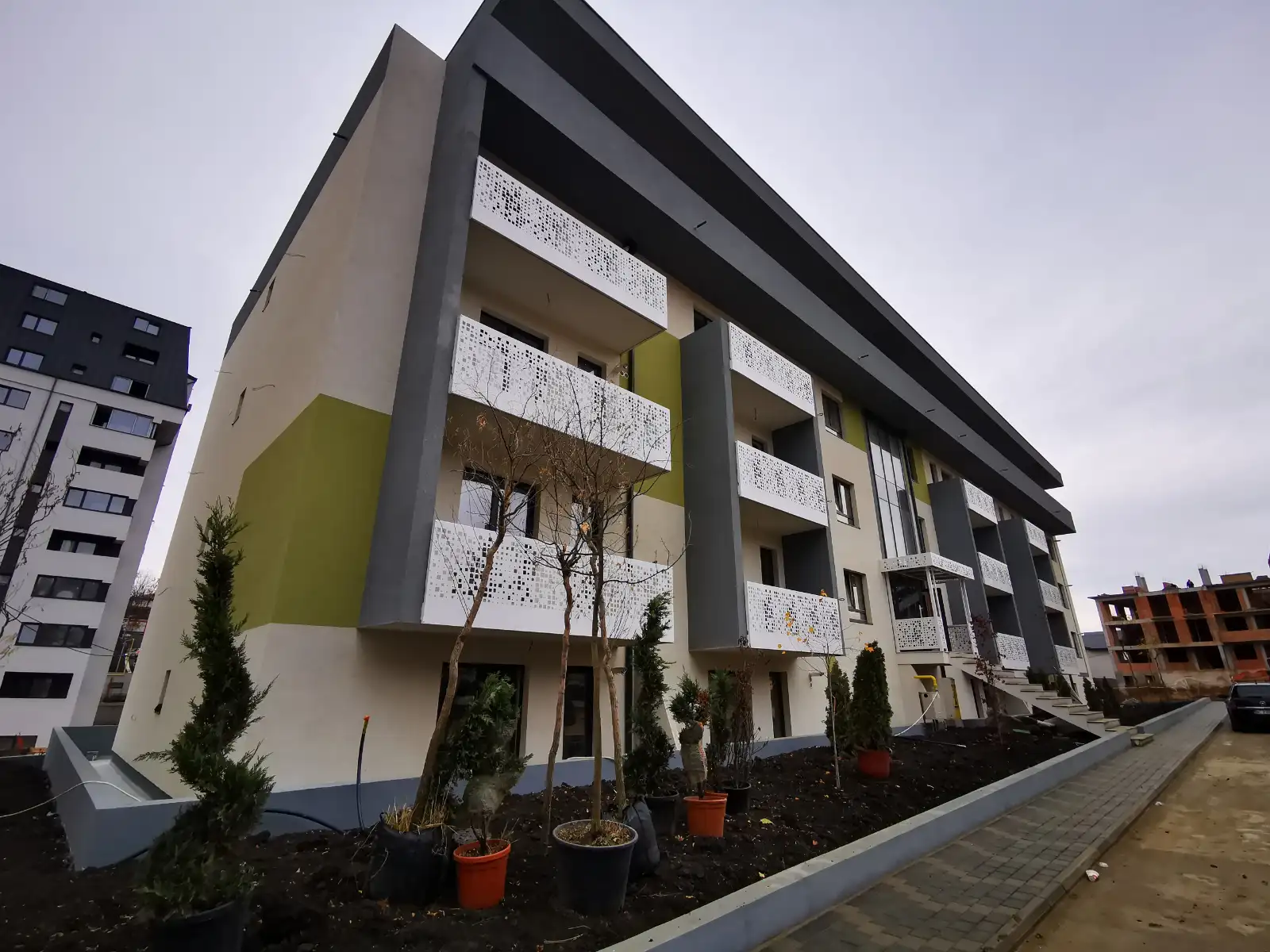

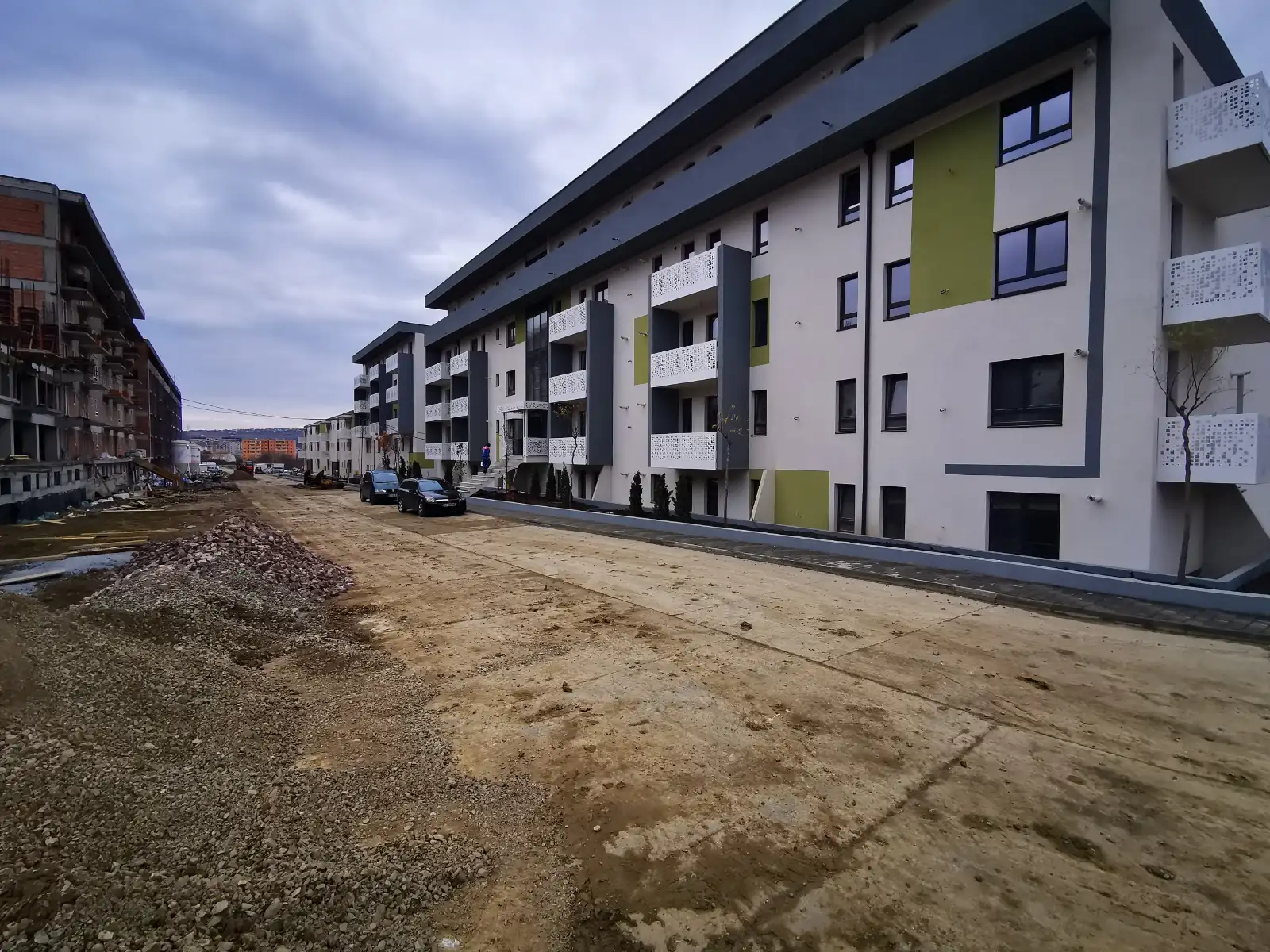

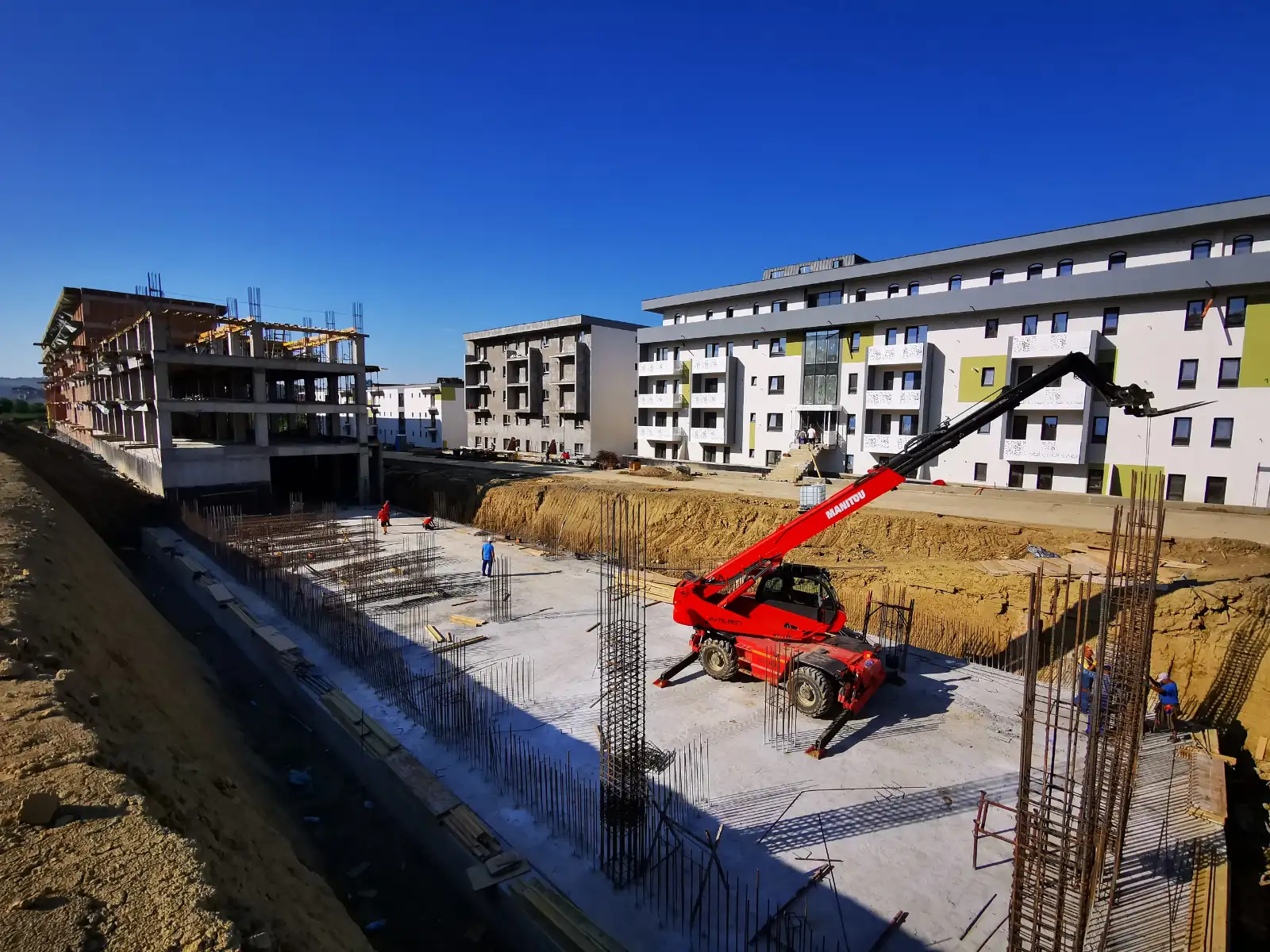

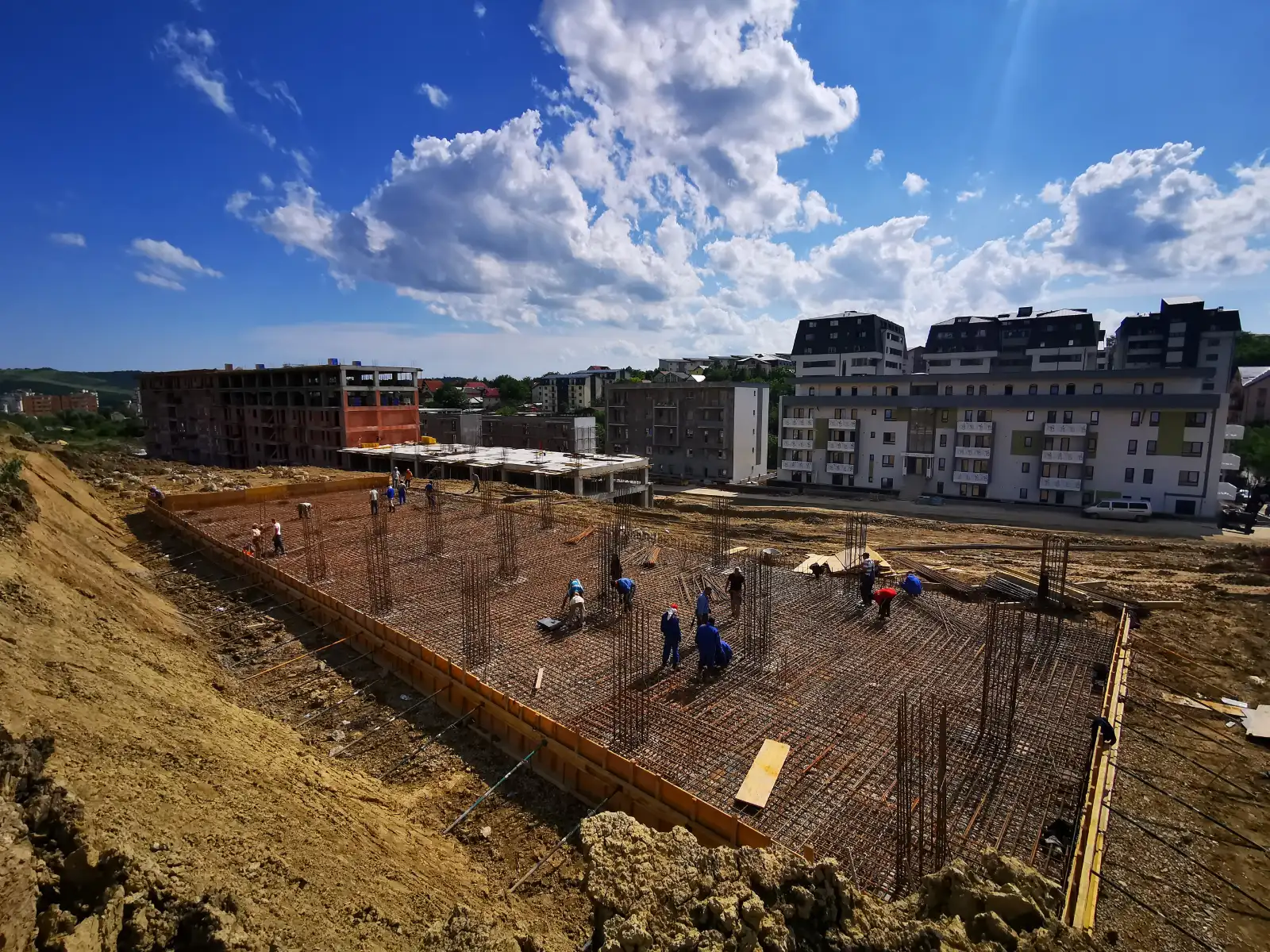

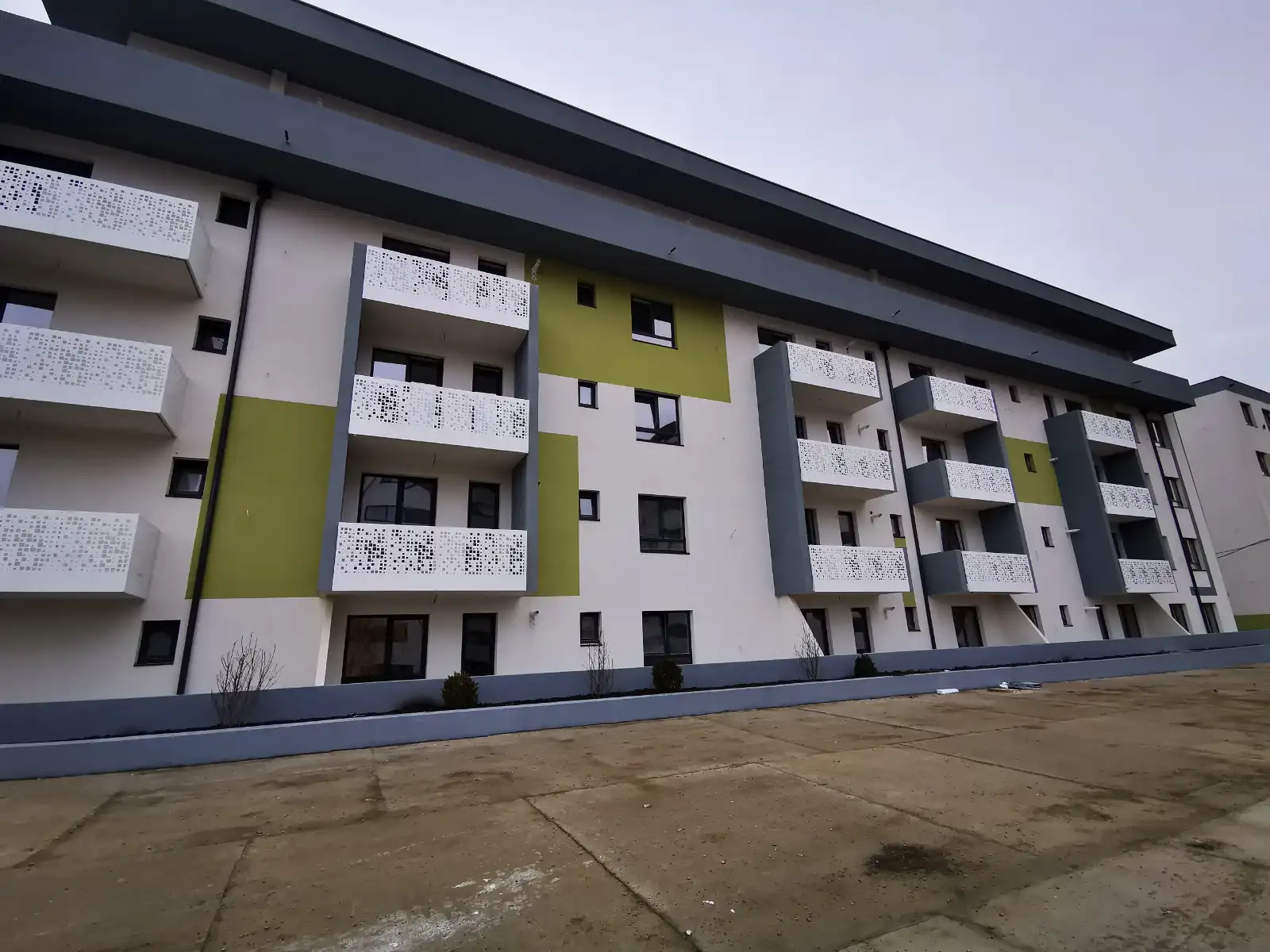

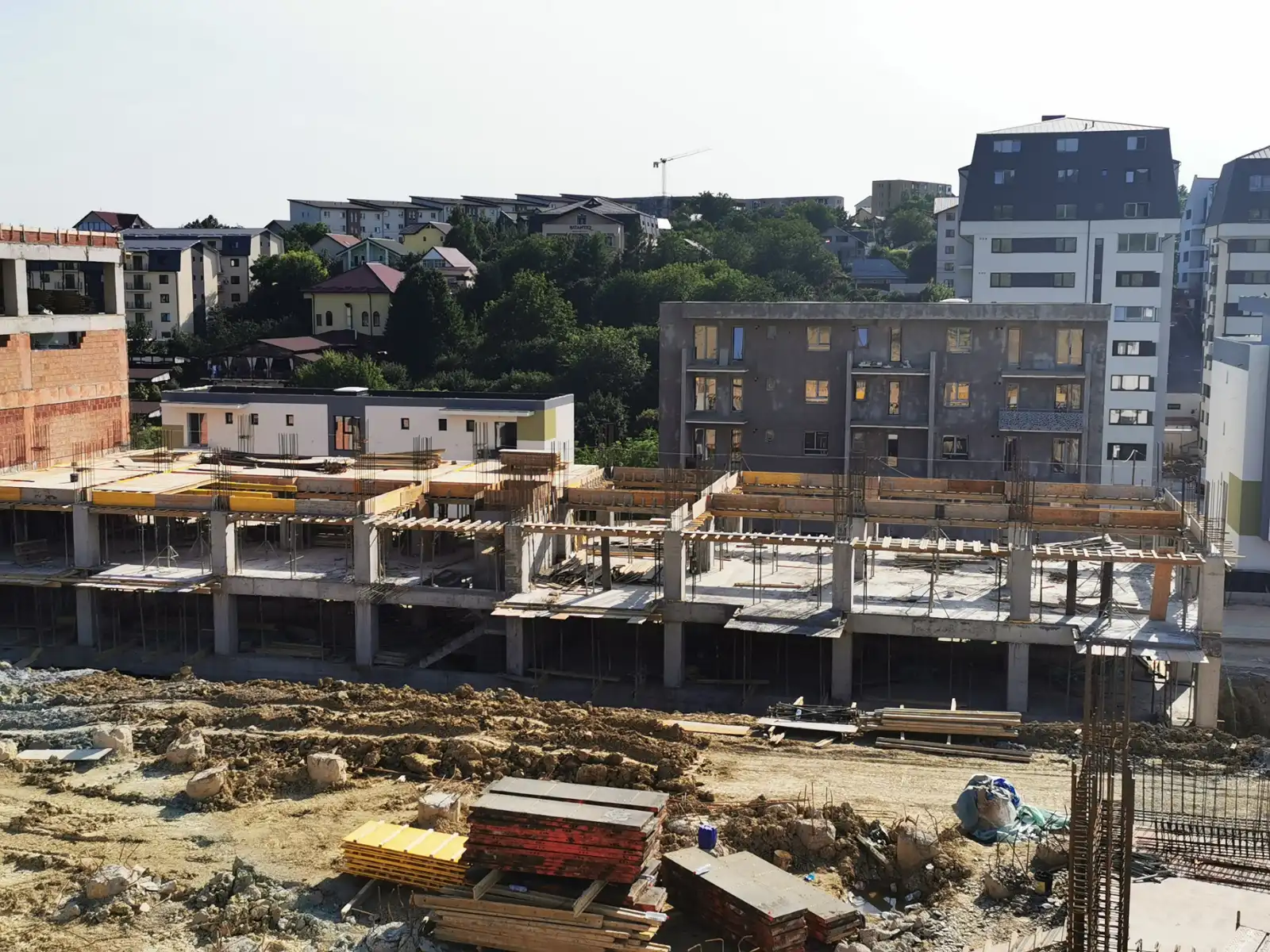

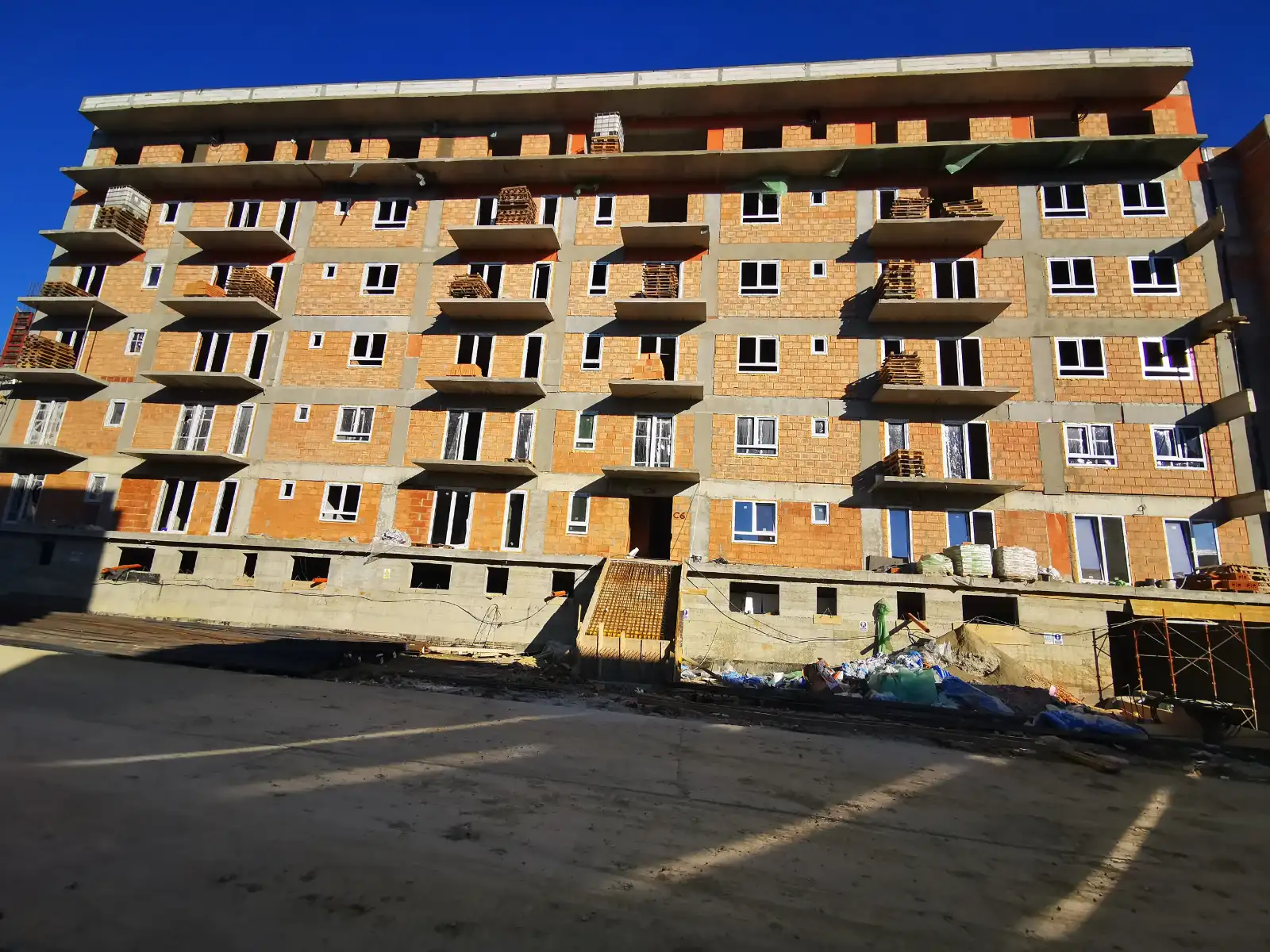

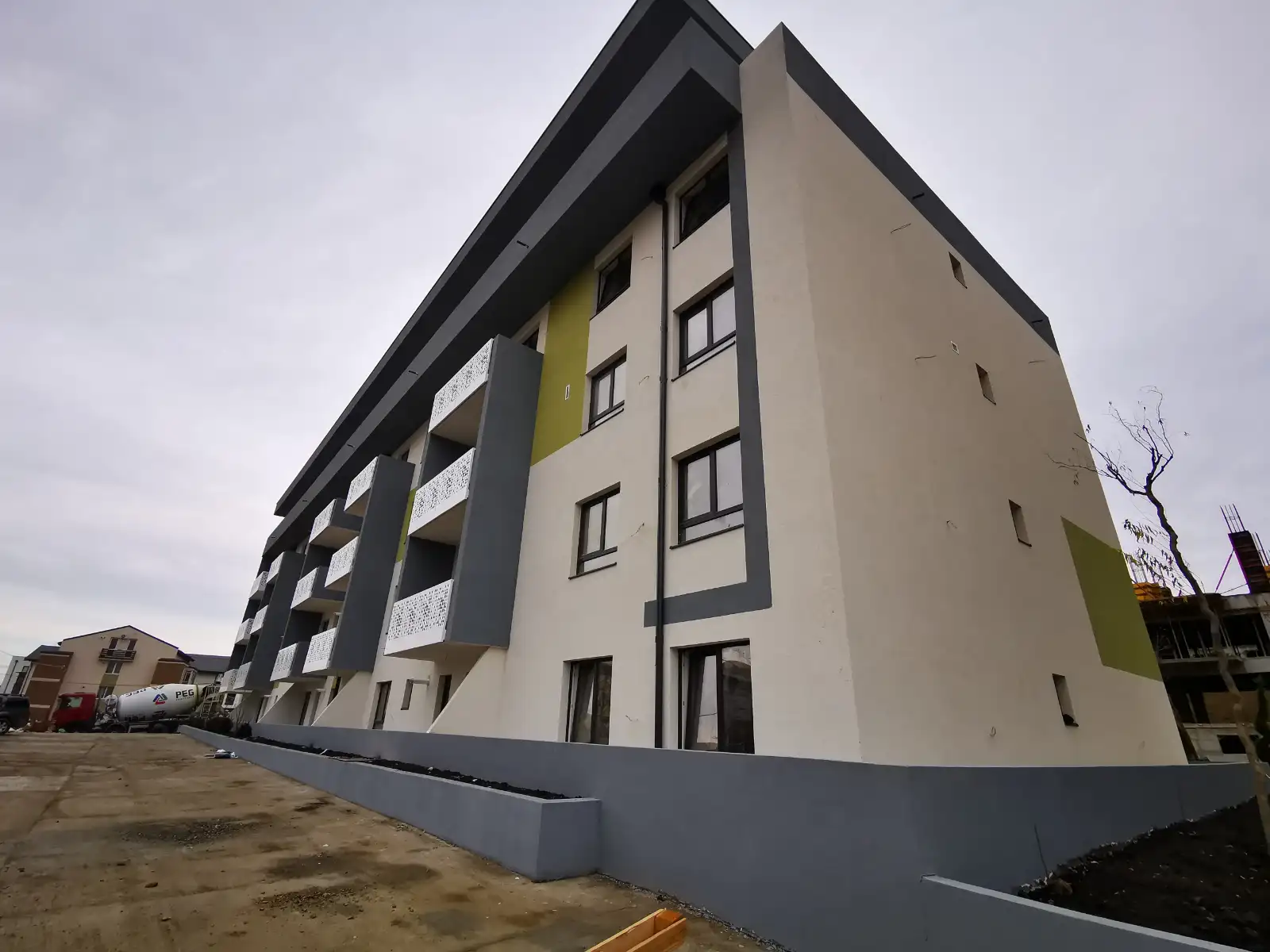

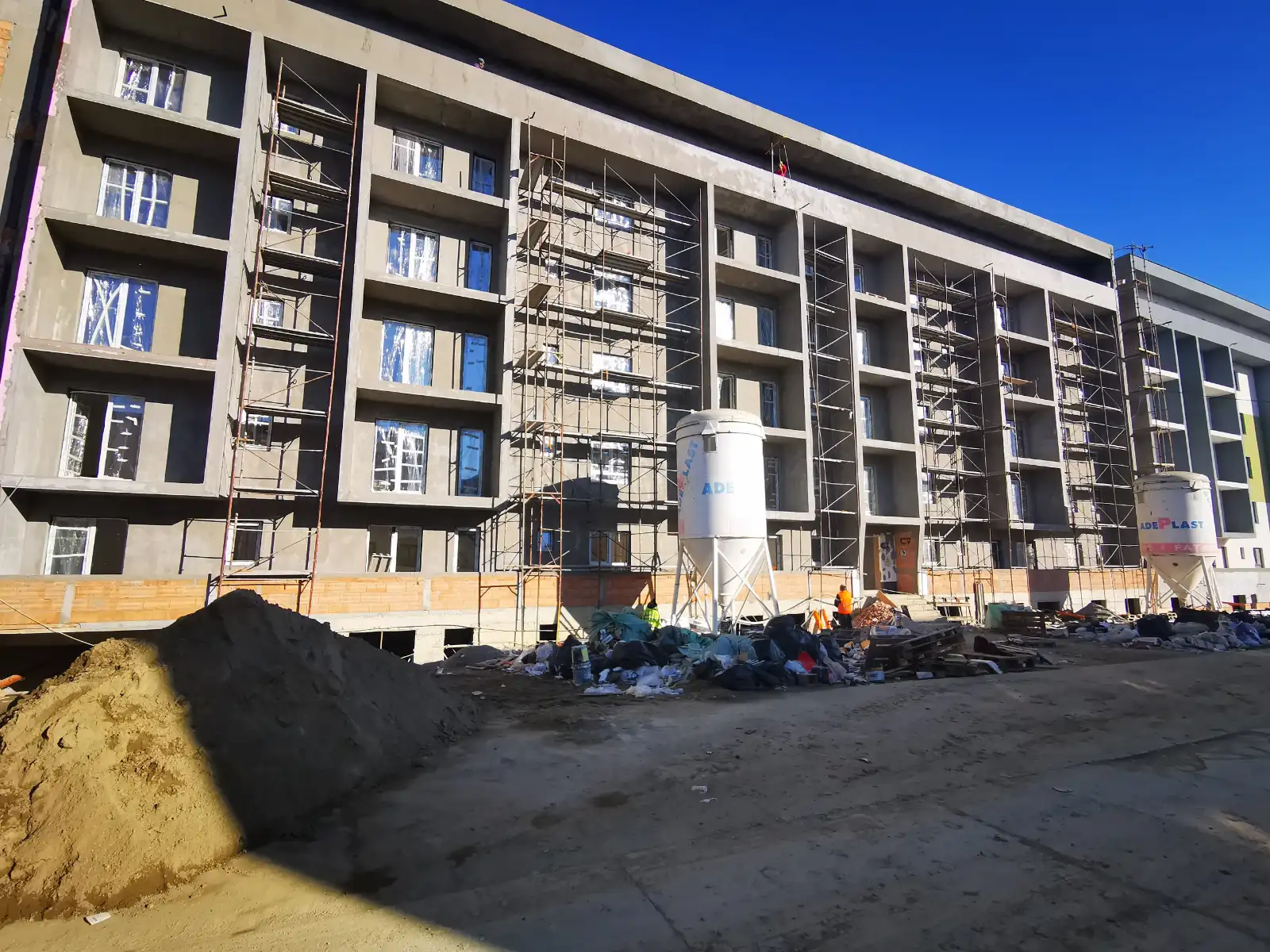

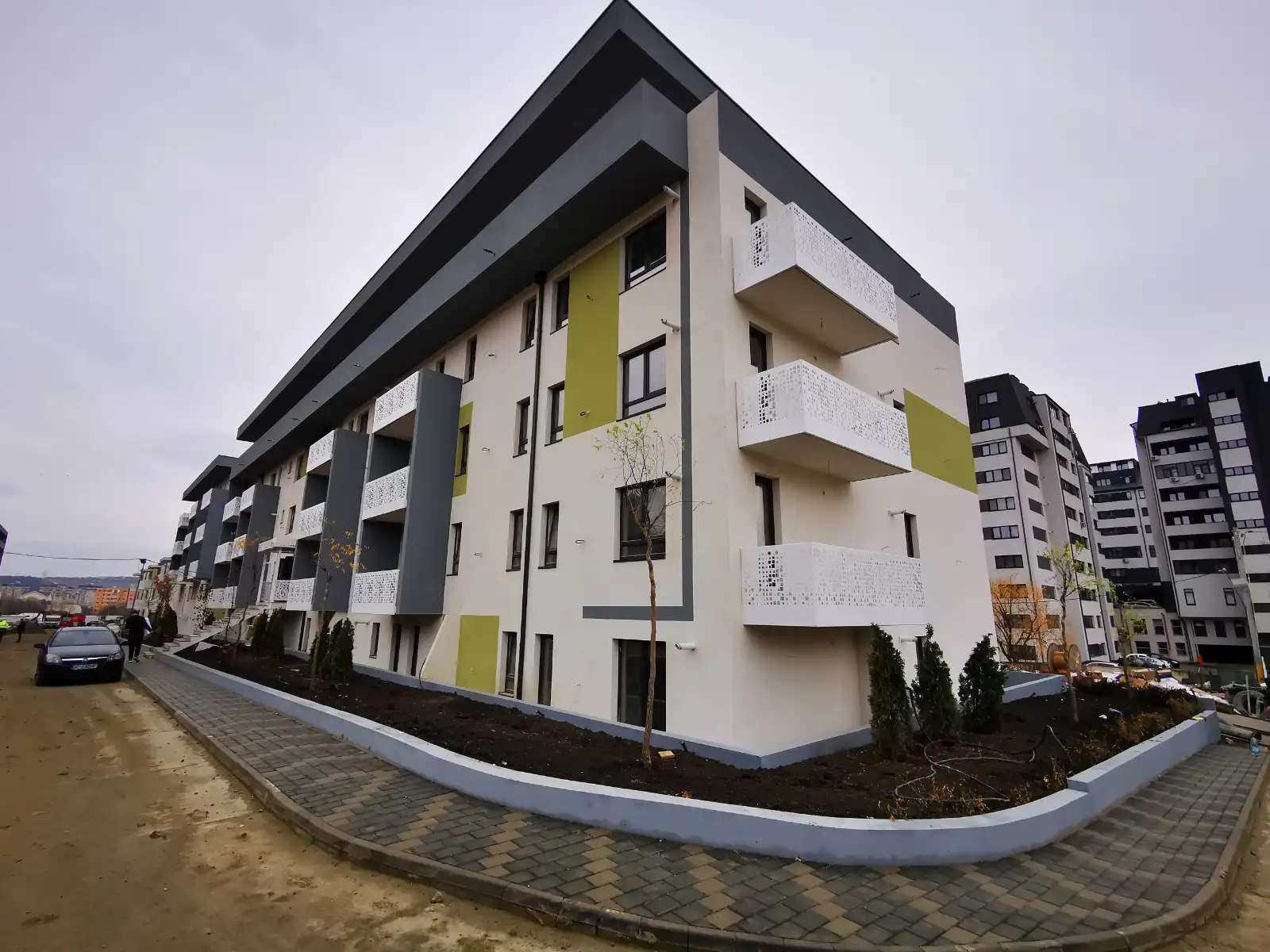

În cel de-al doilea an al dezvoltării complexului am construit cu gândul la viitor. În această etapă ne-am dedicat utilizării celor mai bune materiale, precum cărămida Cemacon pentru zidire și vata bazaltică pentru izolarea fonică a pereților despărțitori dintre apartamente.

2020

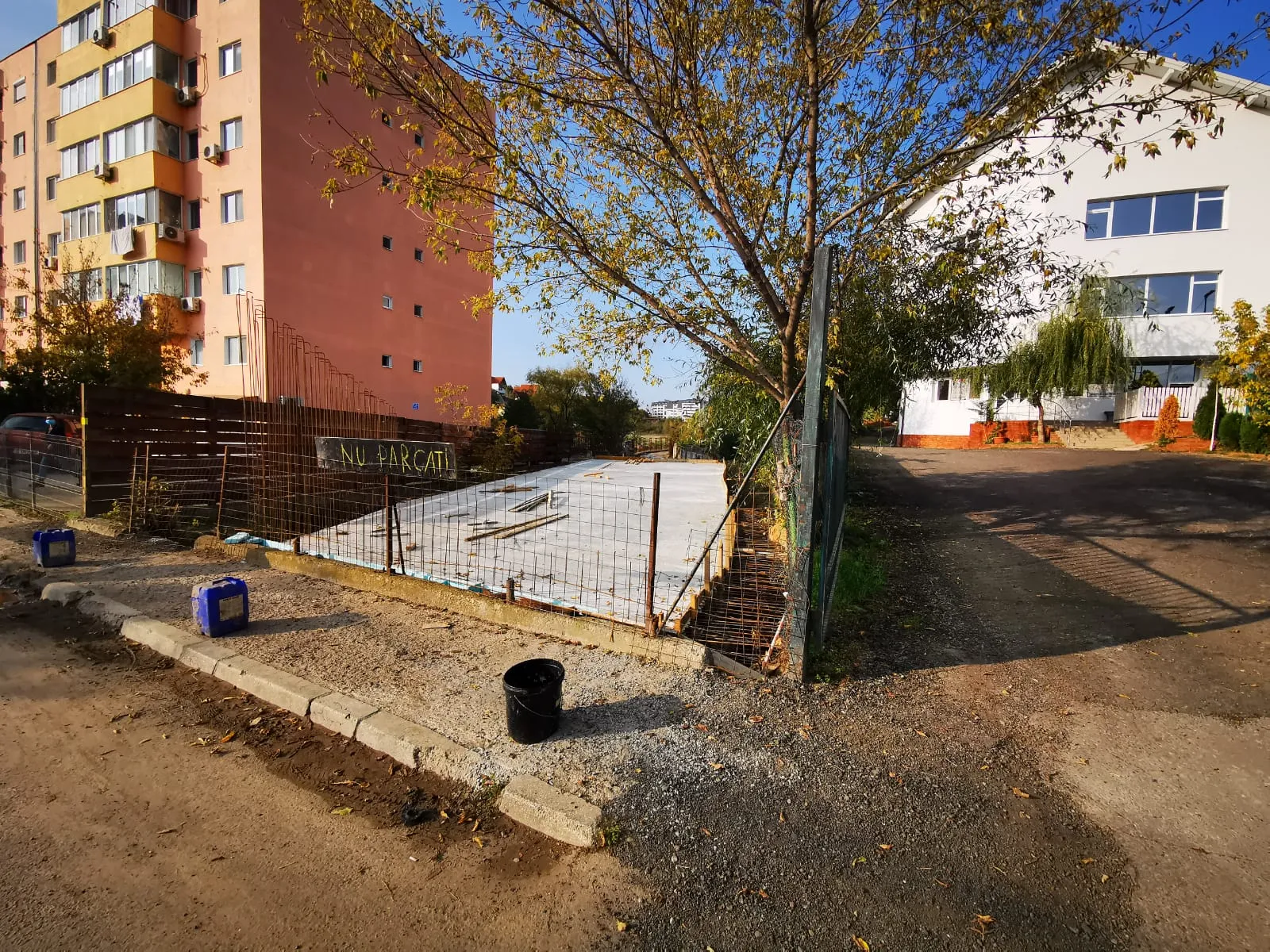

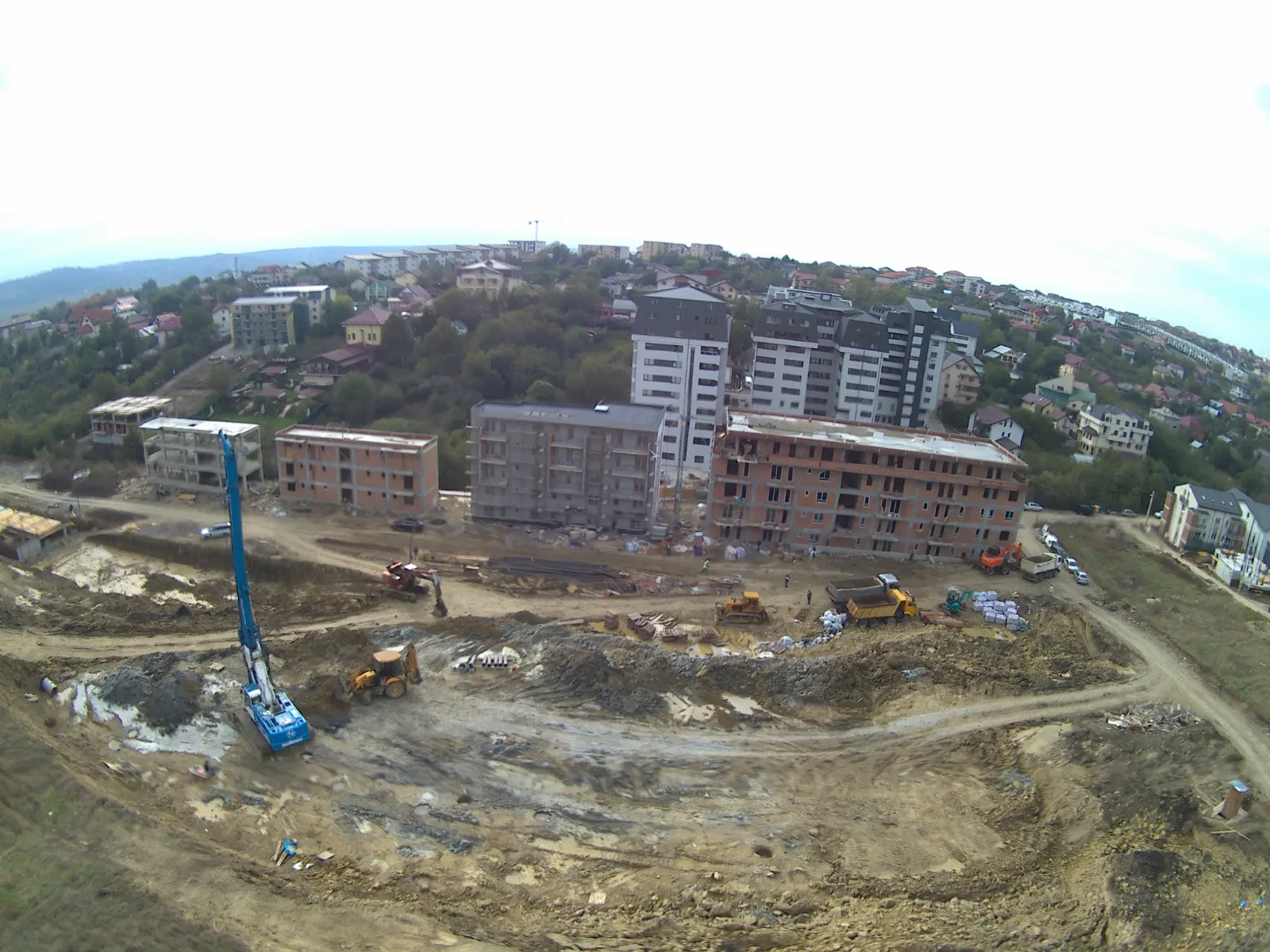

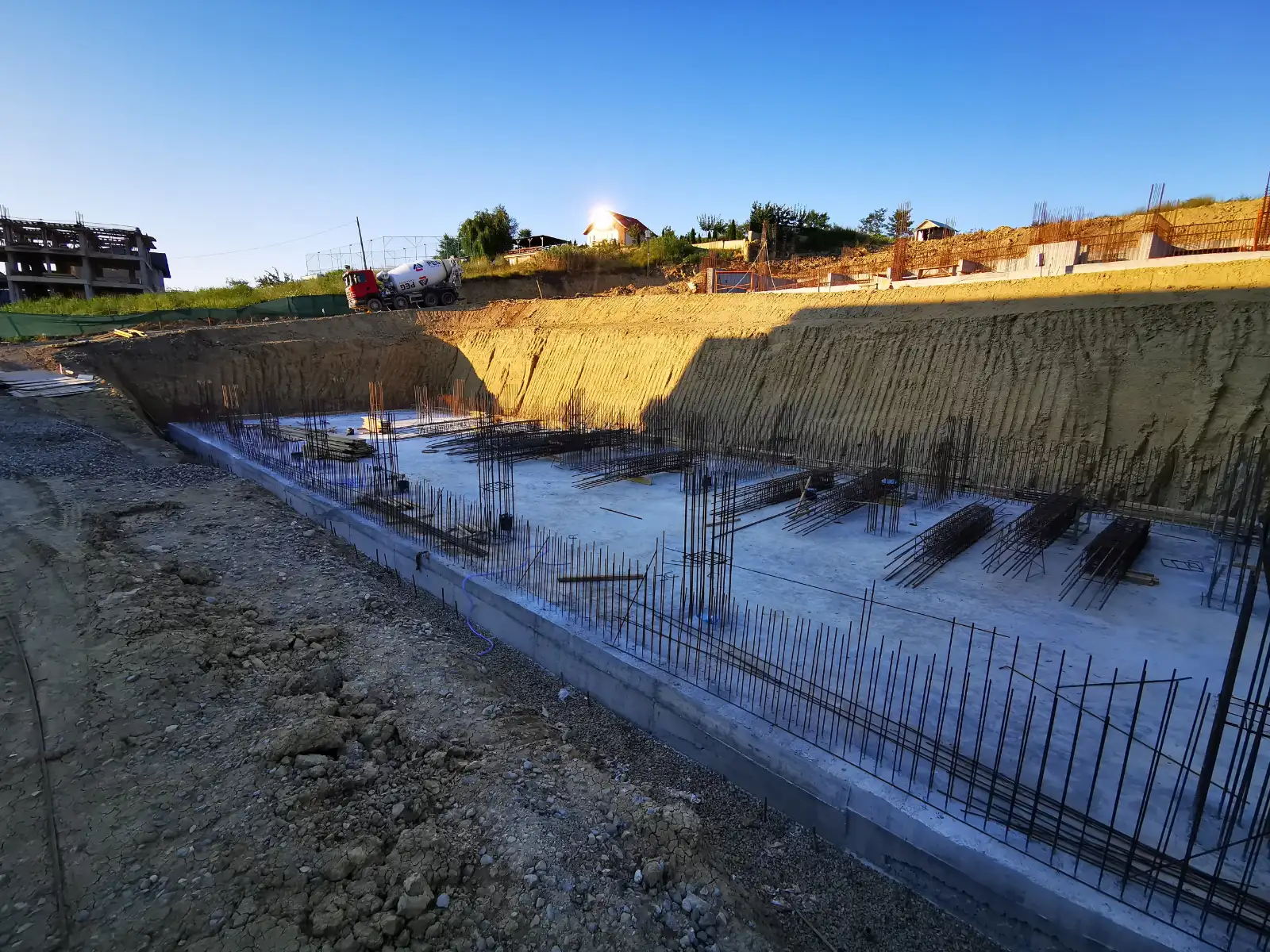

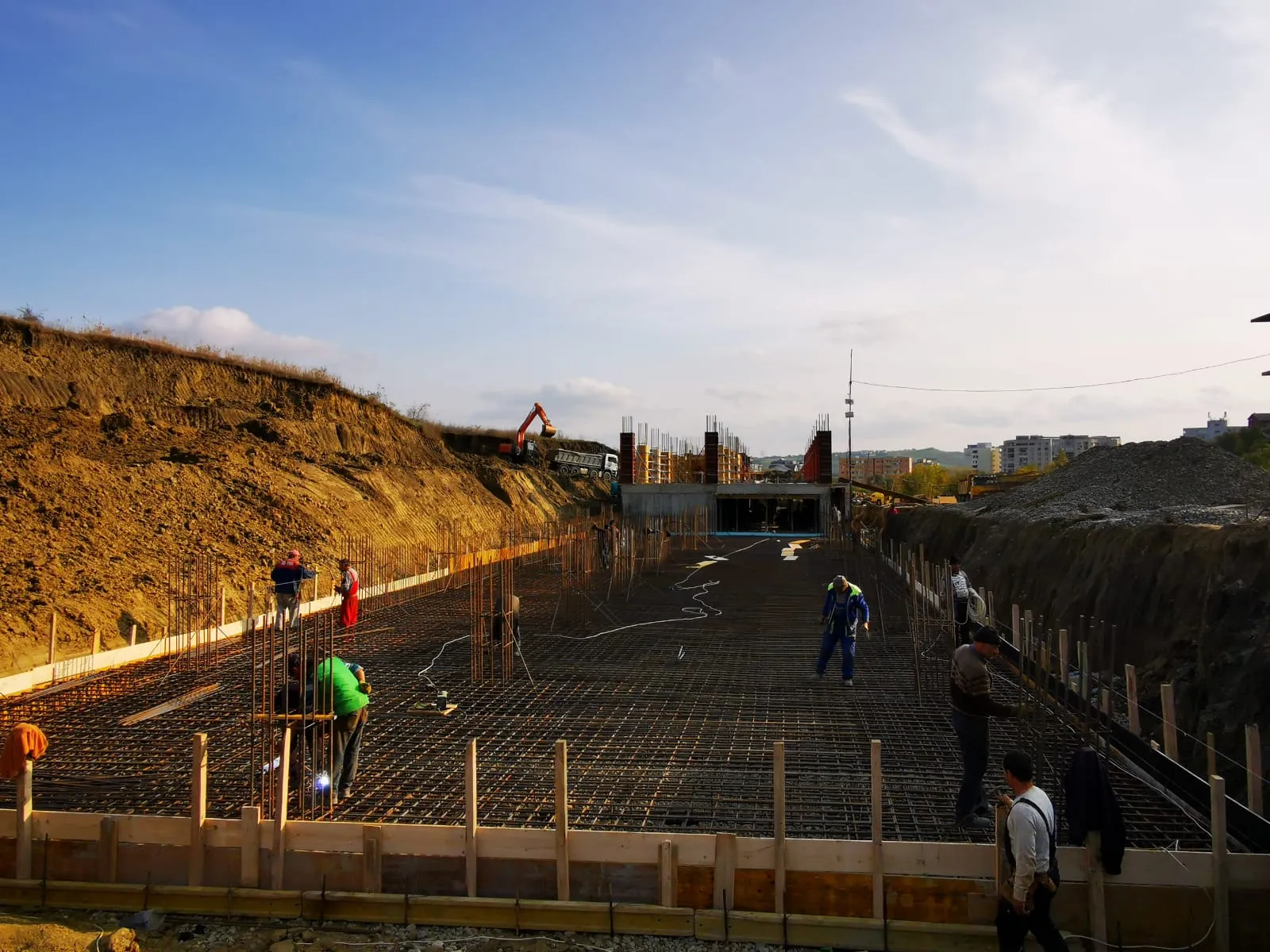

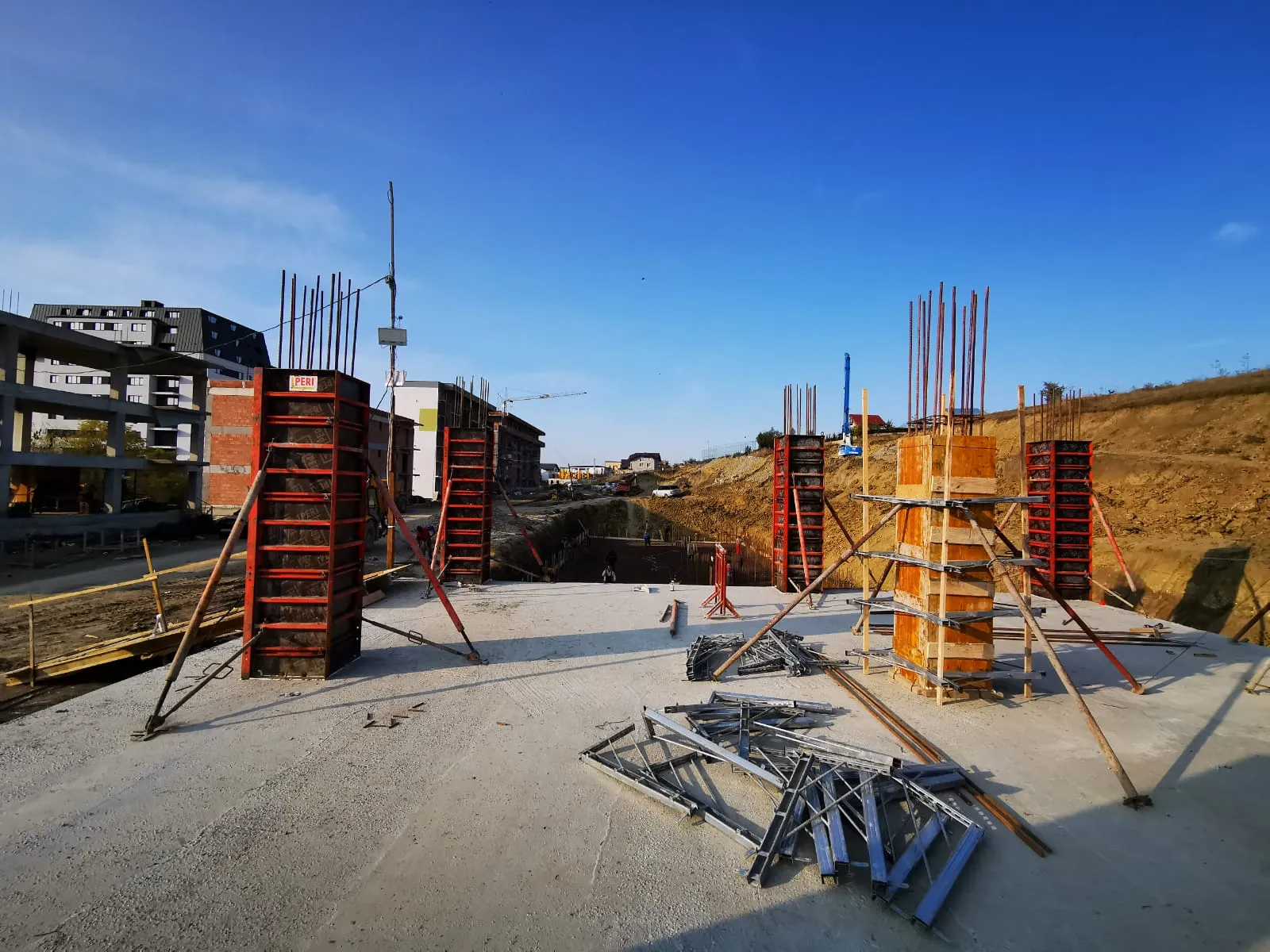

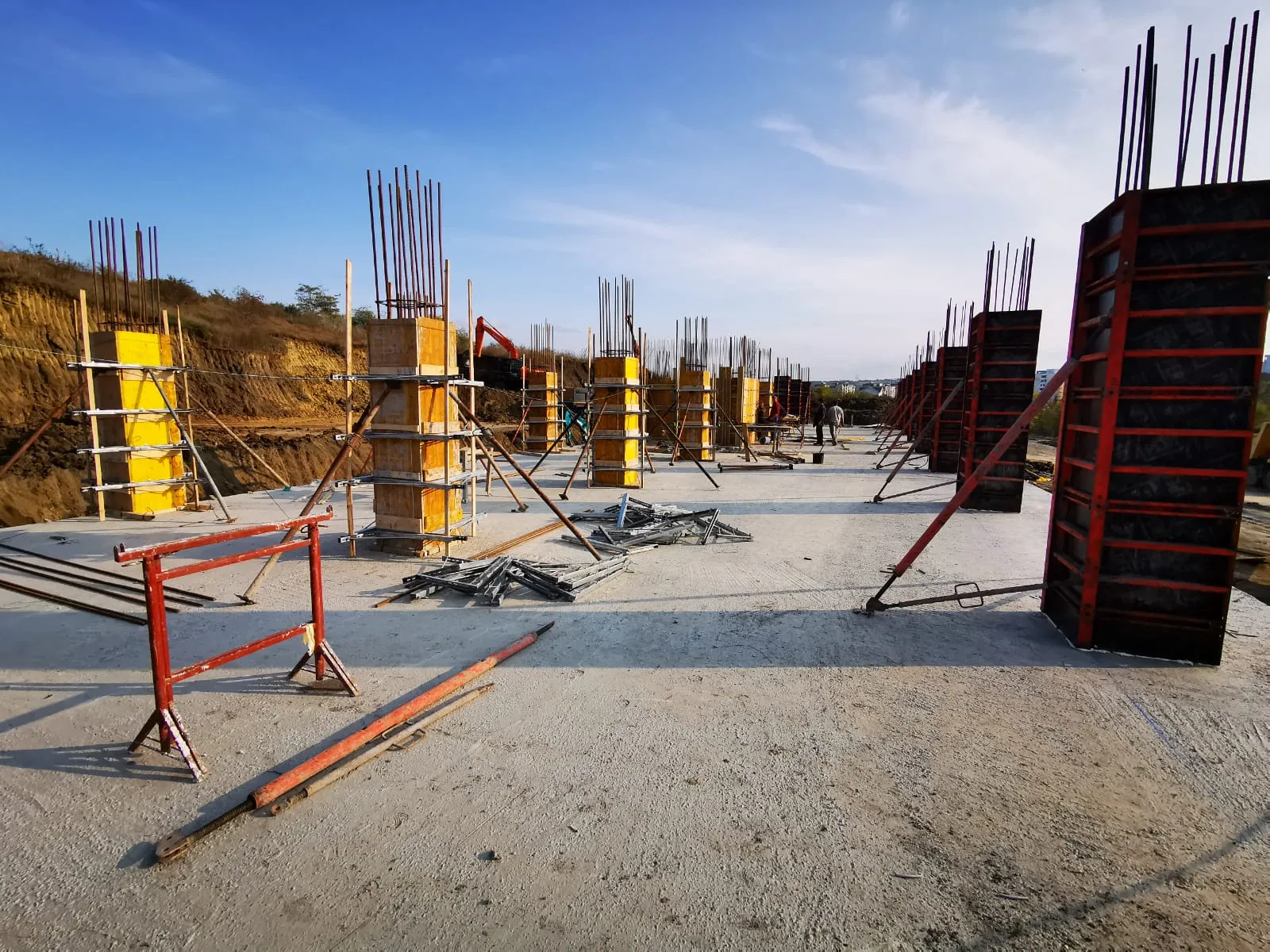

Am turnat fundația pe care am clădit casa viselor tale.

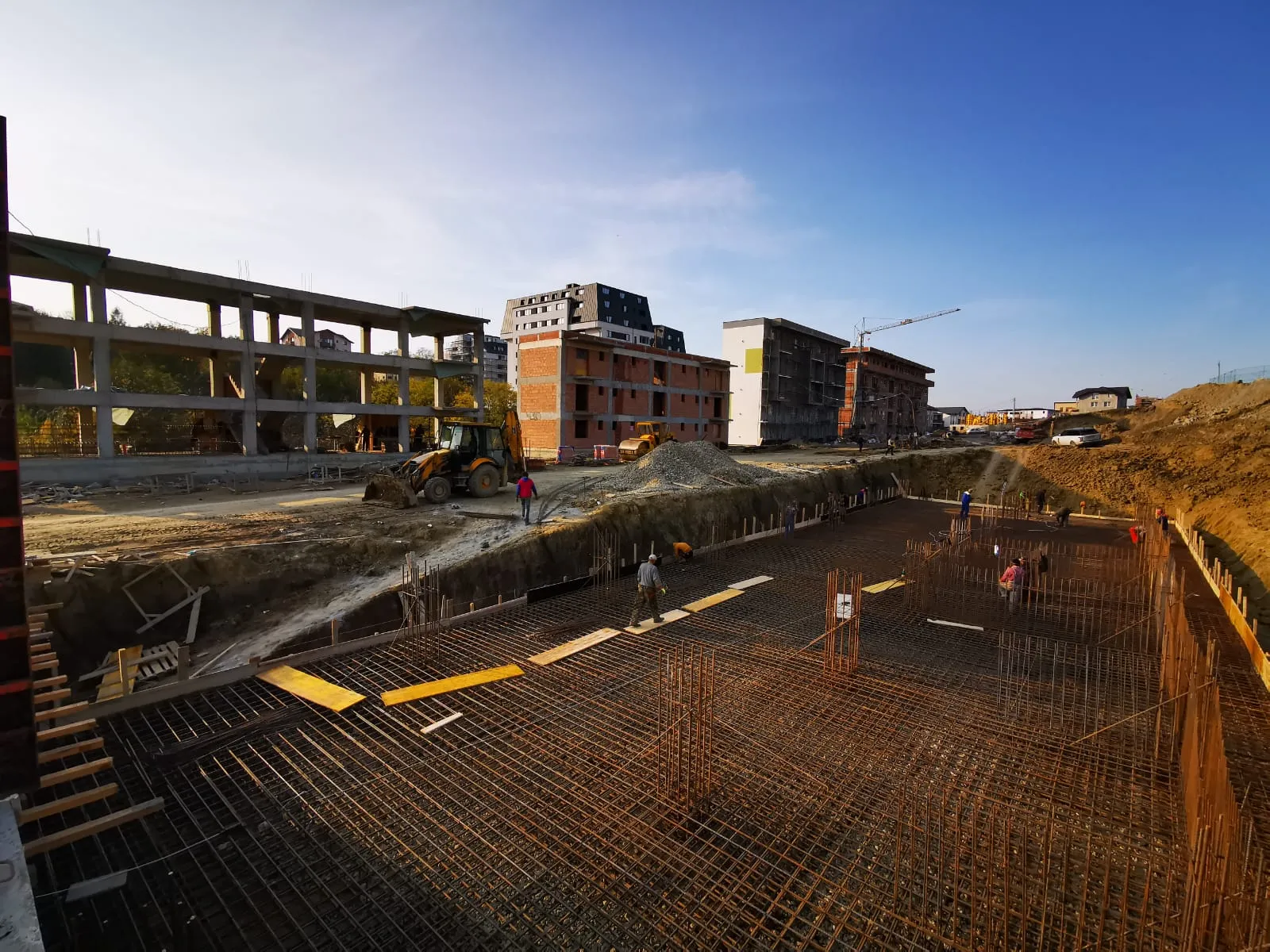

Pentru ca tu să te bucuri de o locuință sigură mulți ani de acum înainte, în prima etapă a proiectului am dedicat resurse deosebite consolidării fundației, prin investiții semnificative în crearea de piloni de adâncime. Aceștia au rolul de a susține clădirile în mod eficient și durabil în timp, pentru a garanta o stabilitate ridicată a construcțiilor.

Alege cu cine vrei să discuți pe WhatsApp

Bogdan Ungureanu

Reprezentant vânzări
bogdan@contemporanhomes.ro

Sergiu Petrici

Reprezentant vânzări
sergiu@contemporanhomes.ro

Constantin Florea

Reprezentant vânzări
constantin@contemporanhomes.ro
